Udvidelse af Øresundsmotorvejen

Sund & Bælt har gennemført en miljøkonsekvensvurdering af mulighederne for en udvidelse af Øresundsmotorvejen. Miljøkonsekvensvurderingen (tidligere kaldet VVM-undersøgelse) er fremlagt for offentligheden og udgør en del af grundlaget for den politiske beslutning om projektet skal gennemføres. Miljøkonsekvensvurderingen beskriver de trafikale og miljømæssige konsekvenser af en udvidelse af motorvejen.

Mindre trængsel og bedre sikkerhed

Sund & Bælt har undersøgt løsningsmulighederne omkring et fremkommelighedsprojekt, der fokuserer på at mindske trængslen og øge sikkerheden på Øresundsmotorvejen. Både nu og i fremtiden.

Om projektet

Projektet omfatter udbygning af E20 Øresundsmotorvejen mellem TSA 20 København C og TSA 17 Lufthavn V med ekstra spor, etablering af en parallel rampe mellem TSA 19 Ørestad og TSA 20 København S (Etape 1), samt ombygning af TSA15/16 Lufthavn Ø i Kastrup (Etape 2).

Øresundsmotorvejen er den 6. mest belastede motorvej i Danmark for så vidt angår forsinkelser, og der er store udfordringer i myldretiden med trafikale sammenbrud primært i den vestlige del og på tilslutningsanlægget i Kastrup. Formålet med udvidelsen af Øresundsmotorvejen er at forbedre fremkommeligheden på de strækninger og tilslutningsanlæg, der er - eller vil blive - flaskehalse de kommende 15 år.

Den eksisterende motorvej udbygges symmetrisk med ét ekstra spor i hver side, så der bliver tre spor, et parallelt spor og et nødspor i hver side mellem TSA 20 København C og TSA 18 Tårnby samt tre spor plus et nødspor i hver side mellem TSA 18 Tårnby og TSA 17 Lufthavn V.

Projektet har en skønnet anlægsudgift på ca. 650 mio. kr.

Projektet er opdelt i 5 entrepriser

  • Etape 1, M&E (Mekaniske og elektriske installationer) entreprise

Ombygning af eksisterende trafikledelsessystem til Tårnby tunnel

  • Etape 1, JVA (Jord-, vej- og afvanding) entreprise

Motorvejsudvidelse mellem TSA 20 København C - TSA 17 Lufthavn V

  • Etape 1, Renseløsning

Etablering af renseløsning af vejvand for strækning

  • Etape 2

Ombygning af TSA 15/16

  • Udlægning af slidlag (øverste del af asfalt) på hele motorvejen


Folketinget har den 23. maj 2024 vedtaget lov om udbygning af Øresundsmotorvejen. Læs anlægsloven her



Tidsplan

Projektering og udbud

  • 2024-2026

Anlægsarbejde

  • Etape 1 (M&E entreprise) - 2025
  • Etape 1, (JVA  entreprise) - 2026 - 2029
  • Etape 1 (Renseløsning) - 2027 - 2029

(forventet, den endelig tidsplan under afklaring)

  •  Etape 2 - 2026-2029
  • Udlægning af slidlag - 2029



Åbning af udbygget motorvej

  • Ultimo 2029



Anlæg af motorvejen og trafikgener

Udvidelsen sker hovedsageligt ved at udnytte den eksisterende midterrabat, men der udvides også til ydersiderne.

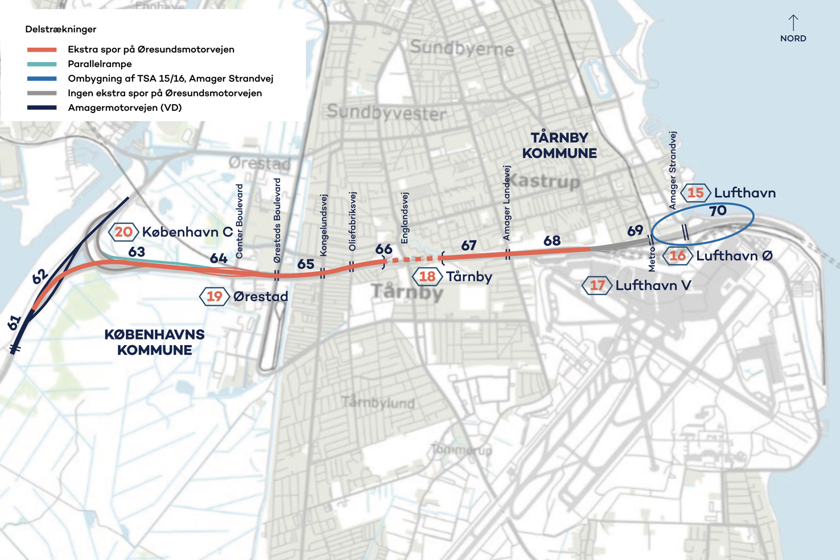

Motorvejsudvidelsen er opdelt i følgende strækninger:

  • Sammenfletning med Amagermotorvej - Ørestad – udvidelse mod midterrabatten og ydersiderne
  • Ørestad – Tårnby tunnel – udvidelse kun mod midterrabatten
  • Tårnby tunnel – Lufthavn V – udvidelse mod midterrabatten og ydersiderne

Tårnby tunnelen udvides ikke, da den er allerede forbedret til et ekstra spor.

I anlægsperioden bliver den samme antal spor opretholdt, dog med reduceret hastighed pga. trafiksikkerhed og for at sikre et sikkert arbejdsmiljø for vejarbejdere. Næsten alle anlægsarbejde udføres indenfor vejmatrikel.



Tilslutningsanlæg

Der er i dag fem tilslutningsanlæg på strækningen. Der etableres ikke nye tilslutningsanlæg, men der ændres på udformningen af nogle af de eksisterende, så tilslutningsanlæggene kan håndtere den øgede trafikmængde.



Tilslutningsanlæg 20 København C (Sammenfletning med Amagermotorvejen)

Der etableres et ekstra spor på ramperne mod Amagermotorvejen. Amagermotorvejen udvides også med et ekstra spor. Udvidelse af Amagermotorvejen udføres som et særskilt projekt med Vejdirektoratet som bygherre.

Tilslutningsanlæg 19 Ørestad

Der etableres et særskilt spor i vestgående retning langs motorvejen (parallelrampe) mellem tilslutningsanlæg 19 og tilslutningsanlæg 20, som ikke forbindes med motorvejen.

Tilslutningsanlæg 18 Tårnby

Selve tilslutningsanlægget bevares med sin nuværende udformning.

Rampekrydset er ombygget. Der er etableret dobbelte svingbaner for at forbedre fremkommeligheden og håndtere den øgede trafikmængde.

Tilslutningsanlæg 17 Lufthavn V

Selve tilslutningsanlægget bevares med sin nuværende udformning, men ramperne tilpasses den udvidede motorvej.

Tilslutningsanlæg 15/16 Lufthavn Ø

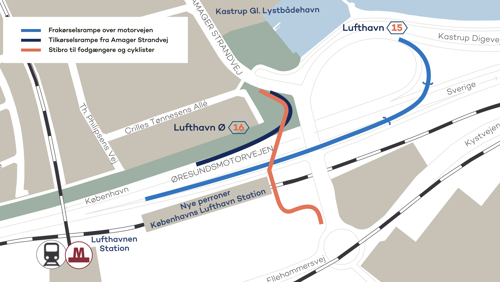

Der etableres en ny vestvendt rampe (shunt) i det nordlige rampekryds samt en fly-over rampe for trafikanter, som kommer fra vest og skal forsætte nord af Amager Strandvej.

Desuden etableres der en ny cykel- og gangbro over motorvejen for at øge både trafiksikkerheden og fremkommeligheden i området.

Påvirkning af miljøet undersøgt grundigt

Miljøkonsekvensrapporten vurderer de miljøpåvirkninger, der er forbundet med en udvidelse af Øresundsmotorvejen. 

Miljøkonsekvensvurderingen viser sammenfattende, at projektet kan gennemføres uden væsentlige negative miljøpåvirkninger.

Læs miljøkonsekvensrapporten her

Flere løsningsmuligheder er undersøgt 

Som en del af miljøkonsekvensvurderingen er der undersøgt en række løsningsforslag, der bl.a. er modtaget fra borgere og myndigheder under projektets idéfase i 2022. I alt 44 forslag og idéer er blevet behandlet, og flere af disse er indarbejdet i det færdige projektforslag.

Størstedelen af løsningsforslagene har omhandlet udformningen af tilslutningsanlægget ved Amager Strandvej nord for Lufthavnen.

I det endelige projektløsningsforslag tilgodeses de bløde trafikanter med en cykelbro over motorvejen, hvorved ekspropriation af boliger undgås, samtidig med at der tages højde for en eventuel senere Østlig Ringvej.

Offentlig høring

Det er Trafikstyrelsen, der er myndighed for den offentlige høring af miljøkonsekvensrapporten, som varede i 8 uger fra den 13. oktober 2023 til den 8. december 2023.

I høringsfasen har Trafikstyrelsen modtaget 22 høringssvar til miljøkonsekvensrapporten. Trafikstyrelsen har udarbejdet et høringsnotat, der er offentliggjort her.

Relevante materialer og dokumenter

Læs miljøkonsekvensrapport for udvidelse af Øresundsmotorvejen, resumé af miljøkonsekvensrapporten, baggrundsrapporter samt andet materiale i forbindelse med miljøkonsekvensvurderingen her.

En del af infrastrukturplan 2035

En udvidelse af Øresundsmotorvejen undersøges i henhold til Aftale om Infrastrukturplan 2035, som et flertal i Folketinget indgik den 28. juni 2021.

En vigtig trafikforbindelse

Øresundsmotorvejen går på tværs af Amager fra Amagermotorvejen og Centrumforbindelsen i vest til Københavns Lufthavn og Øresundsforbindelsen i øst og er, trods den relativt korte strækning, en af de vigtigste trafikforbindelser i Danmark.

Internationalt er motorvejen en del af de danske landanlæg til Øresundsforbindelsen mellem København og Malmø, som forbinder den skandinaviske halvø og det europæiske kontinent. Lokalt er Øresundsmotorvejen en vigtig trafikåre for borgere og erhvervsdrivende i dagligdagen samtidig med, at den er en vigtig trafikforbindelse til og fra Københavns Lufthavn i Kastrup.

Kontakt os på oemv@sbf.dk

Hvad er en miljøkonsekvensvurdering?

Miljøkonsekvensvurderingen kaldtes tidligere VVM-undersøgelse. VVM stod for: Vurdering af Virkninger på Miljøet.

Miljøkonsekvensvurderingen skal tilvejebringe tilstrækkelig viden til, at politikere og borgere kan vurdere projektets virkninger på miljøet og sammenligne forskellige løsningsforslag.

Miljøkonsekvensvurderingen skal desuden sikre, at vejprojektet bliver bedst muligt tilpasset omgivelserne, og at miljøet ikke påvirkes unødvendigt.
